Итерации в SAFe: как обеспечить предсказуемый ритм доставки ценности

13 мая 2026

Итерации и цикл PDCA

Итерации – это фиксированные по продолжительности рабочие циклы, в течение которых Agile команды и Релизные Поезда (Agile Release Train, ART) последовательно создают ценность для клиента и продвигаются к целям интервала планирования.

Кратко о статье

Agile-команды и Поезд организуют работу как непрерывную последовательность итераций. Каждая итерация представляет собой управленческий цикл «Планируй – Выполняй – Проверяй – Корректируй» (Plan-Do-Check-Adjust, PDCA). По завершении одной итерации сразу начинается следующая, что формирует стабильный рабочий ритм и поддерживает предсказуемость доставки результата.

Как правило, один интервал планирования (Planning Interval, PI) включает четыре двухнедельные итерации разработки и одну итерация инноваций и планирования. В течение этого периода команды координируют работу, развивают продукт или решение и вносят вклад в достижение целей как своей команды, так и всего Поезда (ART). Единый ритм итераций и интервалов планирования помогает синхронизировать команды, быстрее выявлять зависимости, регулярно получать обратную связь и управляемо доставлять ценность.

«Для бизнеса ценность итераций состоит не только в регулярности работы, но и в управляемом снижении неопределенности. Чем короче цикл обратной связи, тем раньше руководство получает основание для корректировки приоритетов, инвестиций и ожиданий по срокам.

При отсутствии итераций мы будем вынуждены вернуться к классической модели проектного планирования с этапами и жестко-плавающими локальными проектными вехами со всеми их негативными последствиями.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Что такое Итерация в SAFe?

Итерация – это заранее установленный период времени (как правило, календарный), в рамках которого Agile-команда создаёт ценность для клиентов и достигает согласованных целей. Фиксированная длительность итерации повышает управляемость, упрощает планирование и делает прогресс прозрачным для всех участников.

Обычно в состав одного интервала планирования входят:

  • четыре двухнедельные итерации разработки;
  • одна итерация инноваций и планирования.

Подробнее про состав и продолжительность Интервала планирования можно почитать в описании термина.

Итерация инноваций и планирования даёт командам время для исследования новых идей, оценки вариантов решения, обучения, анализа результатов и подготовки следующего цикла. Для Поезда (Agile Release Train, ART) единый ритм итераций служит основой согласованной работы и регулярной синхронизации.

«Если организация постоянно использует итерации только для выполнения срочных и текущих задач, не оставляя пространства для инноваций, обучения и устранения накопленных ограничений, предсказуемость со временем начинает снижаться, даже если внешне ритм доставки будет выглядеть высоким и напряжённым.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Как цикл PDCA применим для итераций?

Каждая итерация строится по логике четырех шагов цикла PDCA (также известного как цикл Деминга-Шухарта):

  1. Планируй – команда определяет цели и объём работы на итерацию.
  2. Выполняй – команда реализует запланированные задачи и координирует совместную работу.
  3. Проверяй – команда оценивает достигнутые результаты, выявляет сильные стороны и отклонения.
  4. Корректируй – команда на основе обратной связи улучшает процесс и подходы к работе.

Такой цикл повторяется в каждой итерации и обеспечивает непрерывное улучшение.

Независимо от того, работает ли команда по SAFe Scrum, SAFe Team Kanban или использует смешанный подход, цель остается общей: поддерживать устойчивый ритм, который помогает планировать работу, синхронизировать участников и повышать качество взаимодействия.

У Скрам-команд для этого предусмотрены отдельные мероприятия: планирование итерации, обзор итерации и ретроспектива итерации. Канбан-команды чаще работают в режиме непрерывного потока, но также могут использовать регулярные события, если это помогает управлять работой и улучшениями.

«На практике слабым местом часто становится не выполнение, а последующие шаги проверки и корректировки. Если команда формально проводит обзор итерации и ретроспективу, но не меняет подходы и поведение, цикл PDCA превращается в ритуал без управленческого эффекта.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Вложенные циклы PDCA в интервале планирования

Цикл PDCA действует не только на уровне отдельной команды, но и на уровне всего Поезда (ART). Более того, сам интервал планирования (PI) на уровне поезда также образует цикл PDCA более высокого уровня. Именно эта вложенность циклов позволяет масштабировать итеративную разработку без потери управляемости.

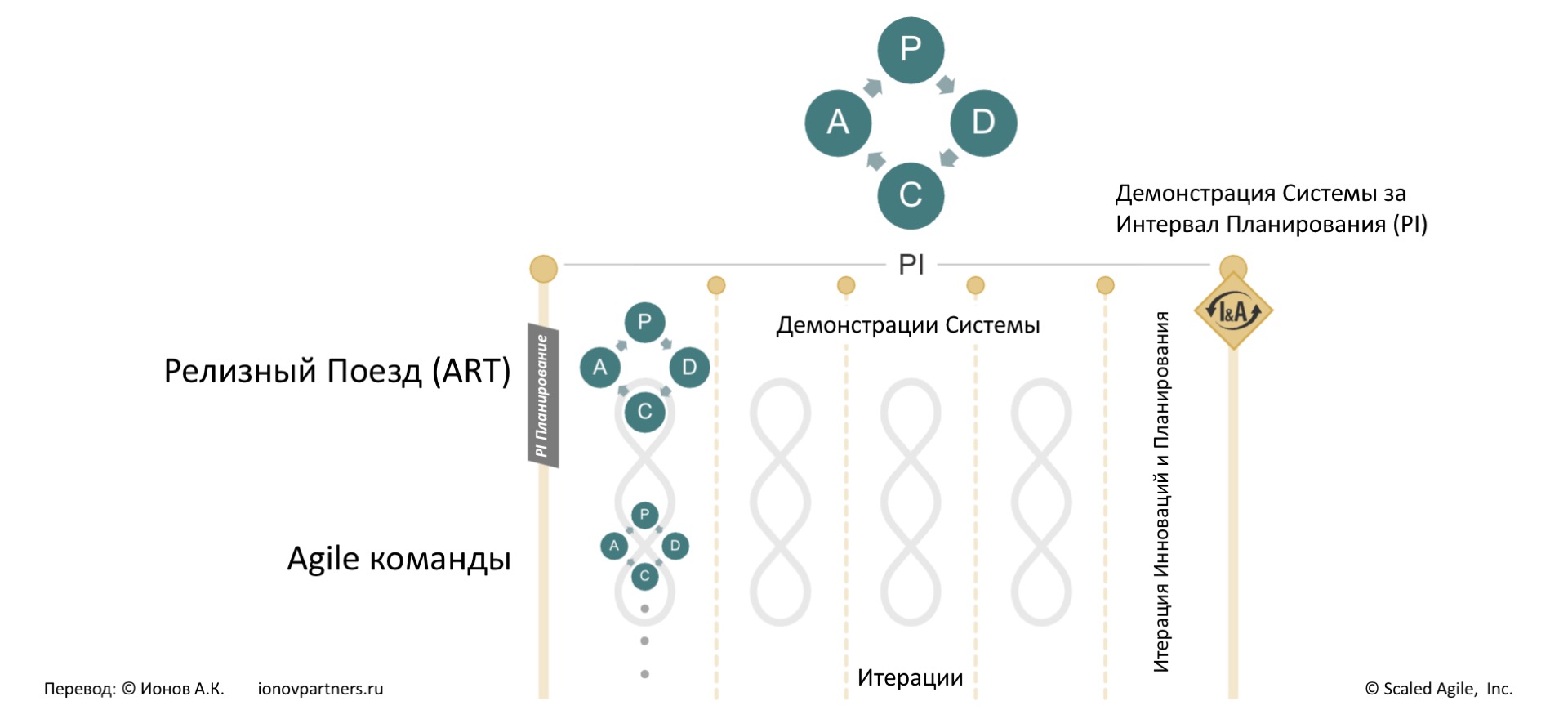

Рисунок 1. Вложенные циклы PDCA итераций в рамках интервала планирования

Цикл PDCA на уровне интервала планирования

PI-Планирование запускает цикл управления на уровне всего Поезда (ART). Команды намечают работу по итерациям так, чтобы реализовать видение продукта или решения и обеспечить доставку наиболее приоритетных фич.

Далее, на уровне Поезда (ART) всеми участниками регулярно оценивается продвижение с помощью Демонстраций Системы (System Demo). Интервал Планирования завершается общей/финальной Демонстрацией Системы за весь интервал (PI System Demo) – такая финальная демонстрация является первой частью итогового мероприятия «Инспект-Адапт» (Inspect & Adapt, I & A). В рамках мероприятия Инспект-Адапт участники высокоуровнево представляют разработанный функционал (фичи), созданный совместно командами Поезда за весь интервал планирования, видят совокупный результат и получают основу для объективной оценки.

Мероприятие «Инспект-Адапт» в целом включает в себя действия, благодаря которым:

  • Владельцы Бизнеса оценивают достижение целей интервала планирования;
  • анализируется результативность продукта и решения;
  • участники Поезда совместно выявляют системные проблемы и анализируют их в рамках Мастерской решения проблем (Problem-solving workshop (PSW), входит в программу мероприятия «Инспект-Адапт»);
  • формируются корректирующие действия (фичи улучшений) на следующий цикл (также в рамках PSW).

Таким образом, мероприятие «Инспект-Адапт» вместе с Демонстрацией системы закрывает этапы «Проверяй» и «Корректируй» на уровне поезда для всего интервала планирования.

«Если цели интервала планирования сформулированы слишком общо или не связаны с появлением конкретных возможностей для бизнеса или достижения измеримого бизнес-результата, этап проверки теряет управленческий смысл. Без понимания осязаемых результатов организация обсуждает процесс или действия команд, а не фактически достигнутую ценность.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Как поезд реализует цикл PDCA в каждой итерации?

Высокая скорость разработки невозможна без регулярной обратной связи, частой интеграции и быстрой адаптации. Поэтому каждая итерация для Поезда (ART) – это короткий управленческий цикл, в рамках которого достигается заметная часть целей интервала планирования (PI). На практике именно так реализуется принцип SAFe № 4: «Создавать инкрементально с быстрыми, встроенными циклами обучения».

Планируй (Plan)

На этапе планирования Поезд (ART) готовит ключевые точки синхронизации и доставки ценности.

  • Подготовка к Демонстрации Системы. Команды и заинтересованные лица совместно определяют состав демонстрации, формат представления результатов, техническую среду и организационные детали.
  • Подготовка к выпускам. Поезд планирует включение новых фич в продукт или решение с учётом требований к качеству, регуляторных требований и влияния изменений на клиентов и бизнес.

Выполняй (Do)

На этапе исполнения ART обеспечивает доставку ценности и оперативно устраняет ограничения.

  • Доставка ценности. После завершения разработки команды доводят результат до клиентов, пользователей или следующего этапа доставки. Значительная часть этой работы может быть автоматизирована с помощью Конвейера непрерывной доставки (CDP). Если отдельные шаги невозможно автоматизировать, Поезду требуется координация с заинтересованными лицами, чтобы обеспечить своевременную и контролируемую доставку.
  • Устранение препятствий и управление рисками. RTE, Менеджмент Продукта и Архитектор Систем помогают командам устранять проблемы, которые замедляют движение работы или повышают риск недостижения целей итерации и интервала планирования. При необходимости они подключают Владельцев Бизнеса и других заинтересованных лиц для принятия решений.
  • Демонстрация Системы. По итогам итерации Поезд показывает интегрированный результат своей работы на мероприятии «Демонстрация Системы» (System Demo). Это позволяет оценить фактический прогресс за итерацию, собирать обратную связь и при необходимости скорректировать дальнейшие действия.

Проверяй (Check)

На этапе контроля ART отслеживает прогресс и качество исполнения.

  • Мероприятия по синхронизации. В рамках регулярных встреч Поезд согласует зависимости, устраняет межкомандные проблемы и поддерживает общую прозрачность. К таким мероприятиям относятся: Синхронизация Владельцев Продукта, Синхронизация Коучей, Синхронизация Поезда.
  • Оценка прогресса. Поезд отслеживает движение к целям интервала планирования, пересматривается риски и проверяет статус действий по ним. Для этого, в частности, используется доска ROAM в рамках синхронизаций Владельцев Продукта и/или коучей.
  • Проверка улучшений, определенных на предыдущем мероприятии «Инспект-Адапт». Поезд, как правило при координации со стороны RTE и при поддержке Скрам-мастеров/Коучей команд, отслеживает реализацию ранее согласованных улучшений.
  • Анализ метрик результатов, потока и компетенций. В SAFe используются три области измерений: результаты, поток и компетенции. Анализ этих метрик помогает принимать более обоснованные управленческие решения и выявлять направления для развития.

Корректируй (Adjust)

На завершающем этапе ART уточняет подходы, приоритеты и операционные решения.

  • Работа с обратной связью. Обратная связь от клиентов, Владельцев Бизнеса и других заинтересованных лиц помогает уточнять направление развития продукта и принимать более точные решения по приоритетам.
  • Непрерывное уточнение беклога Поезда. Приоритеты в беклоге Поезда регулярно пересматриваются с учётом целей Интервала Планирования и актуальных потребностей бизнеса. Это помогает сосредоточиться на решениях, которые действительно создают ценность для клиентов.
  • Совершенствование процессов Поезда. На основе метрик и обратной связи Поезд улучшает процессы разработки, координации и доставки.

«На уровне ART одна из типичных ошибок – воспринимать Демонстрацию Системы как формальное отчётное мероприятие. Однако, если мы хотим создать действительно зрелую и эффективную систему, демо системы должно работать как инструмент управленческой валидации: мероприятие нужно для обсуждения и понимания, действительно ли интегрированное решение продвигает ART к целям PI и какие сложности требуют особого внимания и поддержки со стороны заинтересованных лиц.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Как цикл PDCA работает внутри Итерации инноваций и планирования (IP Iteration)?

Итерация инноваций и планирования (IP Iteration) – это полноценная часть интервала планирования, которая также рассматривается как отдельный цикл «Планируй – Выполняй – Проверяй – Корректируй» (PDCA). В отличие от итераций разработки, её фокус смещён с реализации запланированного объёма функциональности на обучение, инновации, совершенствование, снижение технических и организационных рисков, а также подготовку следующего интервала планирования.

Планируй

Команды и Релизный Поезд определяют цели Итерации инноваций и планирования: обучение, исследовательские задачи, технические улучшения, устранение накопленных ограничений, подготовку инфраструктуры, а также готовность к PI-Планированию и создание самих договорённостей (планов) на следующий интервал. На этом этапе уточняется, какие виды работ дадут наибольшую пользу для следующего цикла доставки ценности.

Выполняй

В ходе IP итерации команды выполняют инновационные, исследовательские и поддерживающие работы, которые затруднительно эффективно встроить в «обычные» итерации разработки. Это могут быть архитектурные исследования, подготовка сред, автоматизация, обучение, хакатоны, проработка новых идей, сокращение технического долга и иные действия, повышающие устойчивость и результативность Поезда.

Проверяй

По завершении итерации инноваций и планирования команды и ART оценивают достигнутые результаты: что удалось изучить, какие улучшения были реализованы, насколько снижены ограничения и риски, а также насколько организация готова к следующему PI-Планированию. Это позволяет понять, какие инвестиции в развитие действительно создают основу для будущей доставки ценности.

Корректируй

На основе результатов итерации инноваций и планирования команды и Поезд уточняют подходы к дальнейшей работе, приоритеты улучшений и акценты следующего интервала планирования. Таким образом, IP итерация поддерживает не только краткосрочную адаптацию, но и более устойчивое развитие продукта, процессов и команд.

«Зрелые организации рассматривают Итерацию инноваций и планирования не как «буфер на случай срыва сроков», а как управляемую инвестицию в устойчивость доставки. Если использовать её исключительно для доработки незавершённого объёма, ценность этого элемента SAFe быстро размывается.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Как Agile-команды реализуют цикл PDCA в каждой итерации?

На уровне команды итерация также проходит полный цикл PDCA. Это позволяет поддерживать устойчивый поток ценности и регулярно улучшать как продукт, так и способ работы.

Планируй (Plan)

  • Уточнение беклога команды. Команда совместно с заинтересованными лицами проясняет требования, выявляет зависимости и формирует понятные, выполнимые и проверяемые критерии приёмки.
  • Планирование итерации. Скрам-команды планируют работу в начале каждого цикла и формулируют цели итерации. Канбан-Команды планируют работу по мере необходимости, сохраняя управляемость потока.
  • Подготовка к Демонстрации Системы. Команда заранее определяет, как будет представлять реализованные элементы и подтверждать продвижение к целям Интервала Планирования на уровне поезда.

Выполняй (Do)

  • Доставка историй и инкрементов ценности. Команды реализуют согласованный объём работ, опираясь на практики непрерывной доставки (конвейер непрерывной доставки).
  • Синхронизация и демонстрация результатов. Участники регулярно координируют работу, анализируют прогресс и формируют план дальнейших действий. Завершённую работу команда показывает как можно раньше, чтобы быстрее получить обратную связь.
  • Отслеживание продвижения историй и визуализация потока. Команды используют Канбан-доску для визуализации всей активной работы и работы «в состоянии ожидания взятия в работу», состояний (шагов, статусов) всех элементов потока, ограничений незавершенной работы (НЗР, WIP), рисков и препятствий.

Проверяй (Check)

  • Ретроспектива. Команды анализируют прошедшую итерацию и определяют направления улучшений.
  • Проверка ранее согласованных улучшений. Команды оценивают, устранены ли проблемы, выявленные в предыдущих итерациях.
  • Обзор результатов с заинтересованными лицами. Команды как можно раньше показывают завершённую работу, чтобы быстрее получить обратную связь от клиентов и других заинтересованных лиц. Scrum-команды для этого обычно проводят обзор итерации.

Корректируй (Adjust)

  • Улучшение процессов команды. На основе метрик результатов, потока и компетенций команда определяет области для улучшений, устраняет препятствия и причины задержек, снижает потери и повышает устойчивость потока.
  • Непрерывное уточнение Беклога Команды. В Беклоге Команды должен постоянно поддерживаться набор историй, готовых к реализации в следующем цикле.

«Один из самых надёжных признаков зрелости команды – способность переводить обратную связь в конкретные изменения: в критериях приёмки, способе декомпозиции, управлении зависимостями, инженерных практиках и правилах совместной работы.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Почему наличие итераций важно для бизнеса?

Для представителей бизнеса ценность итераций заключается не только в скорости разработки. Гораздо важнее управленческий эффект:

  • повышается предсказуемость исполнения;
  • ускоряется получение обратной связи;
  • снижается риск накопления критических ошибок;
  • улучшается прозрачность статуса работ;
  • упрощается координация между командами;
  • обеспечивается регулярная доставка ценности.

Итерации создают понятный ритм управления, в котором легче принимать решения, контролировать исполнение и своевременно корректировать курс.

«Для руководителей итерация – это прежде всего не технический временной, а управленческий интервал. Именно в его рамках организация получает возможность регулярно сопоставлять планы с фактами и принимать решения до того, как отклонения станут дорогими и труднообратимыми.

Важно также понимать и максимально использовать управленческую ценность итерации как ограничителя объёма работ команды, что позволяет управлять ожиданиями и продуктовой разработкой в целом.»

Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры
Алексей Ионов, ASPC, Lean-Agile коуч организаций, Ионов и Партнеры

Вопросы и ответы

Что такое итерация в SAFe простыми словами?

Это фиксированный по длительности рабочий цикл, в течение которого команда планирует работу, выполняет ее, оценивает результат и вносит улучшения. Чаще всего этот цикл составляет 2 недели, но на практике в зависимости от специфики работы команды и/или организации может составлять 1-3 недели.

Продолжительность итераций для одной команды не должна меняться в течение продолжительного времени для достижения управленческого эффекта.

Сколько итераций обычно входит в интервал планирования?

Обычно интервал планирования включает четыре итерации разработки и одну итерацию инноваций и планирования.

Зачем нужна фиксированная длительность итерации?

Она создаёт устойчивый ритм работы, упрощает планирование, делает прогресс сопоставимым от цикла к циклу и повышает предсказуемость.

Чем итерация отличается от интервала планирования?

Итерация – это короткий рабочий цикл команды. Интервал планирования – более крупный управленческий период на уровне поезда (включая поезд решения), который объединяет несколько итераций и задаёт общие цели.

Как итерации помогают бизнесу?

Они обеспечивают регулярную доставку результата, прозрачность прогресса, возможность прогнозирования и построения дорожных карт, быстрое получение обратной связи и более надёжное управление изменениями.

Обязателен ли Scrum для работы в итерациях?

Нет. В SAFe итерации могут использовать и Scrum-команды, и Kanban-команды. Важен не конкретный метод, а устойчивый ритм планирования, исполнения, проверки и корректировки.



Источник: Scaled Agile, Inc. (вендор), статья «Iterations» (от 18.02.2025). Материал не является официальным переводом.

Перевод, адаптация и дополнительные материалы: Алексей Ионов, Lean-Agile коуч организаций, Advanced SPC, Ионов и Партнеры. В подготовке статьи использованы дополнительные материалы и опыт практического использования SAFe Scrum в организациях.

Почитать дополнительно:

Agile Команда
Владелец Продукта
Скрам Мастер / Коуч Команд

Беклог Команды
Истории

Цели на PI
Цели Итерации: зачем нужны и как использовать в SAFe?

Синхронизация команды (Team Sync) в SAFe
Планирование Итерации (Iteration Planning) в SAFe
Уточнение беклога команды (Team Backlog Refinement) в SAFe
Обзор Итерации
Ретроспектива Итерации



© «Ионов и Партнеры» (ИП Ионов Алексей Константинович), 2018-2025. Все права защищены. Цитирование материалов и размещение ссылок на материалы для формирования сторонних баз знаний, рубрикаторов или агрегаторов допускается только с письменного согласия «Ионов и Партнеры».

SAFe® and Scaled Agile Framework® are registered trademarks of Scaled Agile, Inc.

Другие статьи в блоге

База знаний SAFe® на русском языке - статьи, кейсы, глоссарий
База знаний структурирована по ключевым темам — от основ Lean‑Agile и компетенций до уровней Портфеля, Крупного Решения, Поезда (ART) и Agile команды, а также включает универсальные техники для всех уровней, описания ролей, кейсы внедрения SAFe и глоссарий.
Синхронизация Команды (Team Sync) в SAFe: как проводить ежедневную координацию без ухода в статус-отчёты
Руководство по подготовке и проведению мероприятия. Цели, участники и результаты мероприятия, ценность для бизнеса. Типовые сложности и как с ними работать.
Типы портфелей в SAFe: как компании выстраивают портфельное управление
Полное руководство по типам портфелей в SAFe: единый, по бизнес-подразделениям, платформенный, региональный, регуляторный и инновационный. Преимущества, сложности, примеры и рекомендации по выбору структуры.
